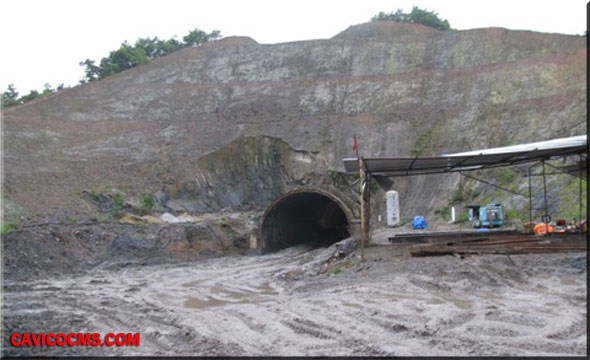

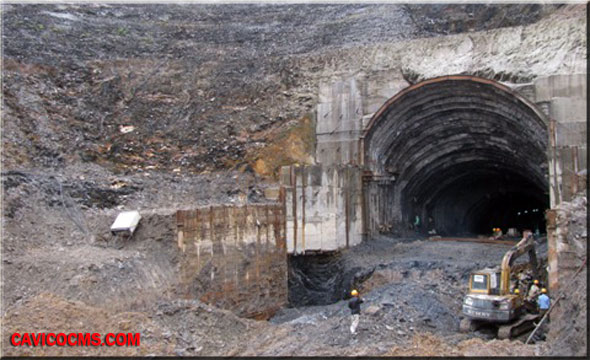

Nhận được sự tin tưởng đó, Lãnh đạo Cavico CMS ngoài việc tăng cường đội ngũ cán bộ quản lý, kỹ sư và công nhân kỹ thuật còn hạ quyết tâm thực hiện “tiến độ - chất lượng – hiệu quả” để thi công đúng như cam kết và sự tin tưởng của Chủ đầu tư.

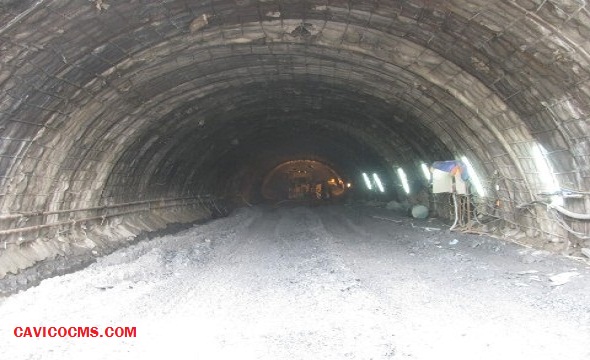

(Tiến độ chi tiết: Tháng 12/2011: Hoàn thiện công tác đào và gia cố còn lại bậc 1( bao gồm công tác cắm néo toàn bộ bậc 1 trước khi hạ bậc 2; Tháng 2/2012: Hạ nền hoàn thiện, kết thúc công tác đào hầm; Tháng 6/2012: cơ bản hoàn thành công tác đào rãnh, trồng cỏ, xây đá, đổ bê tông các mái cơ hố móng cửa vào, cửa ra; Tháng 6/2012: cơ bản hoàn thành công tác đổ bê tông ( hầm, cửa lấy nước, bê tông phần hở…) phục vụ công tác chặn dòng.
