Sau khoảng 4 tháng kể từ khi ký hợp đồng thi công dự án thủy điện Xepian - Xenamnoy, CMVietnam đã tập trung các phương tiện máy móc thiết bị, vật tư và nhân lực để đẩy nhanh tiến độ thi công các hạng mục thuộc Gói thầu số 9: PENSTOCK & POWER HOUSE, SWITCHYARD.

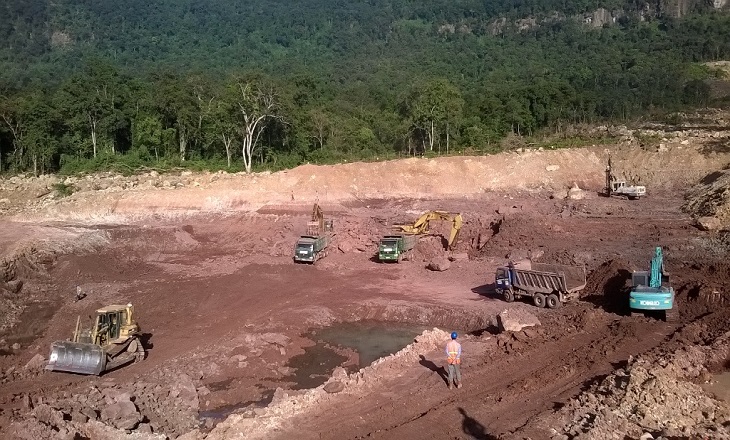

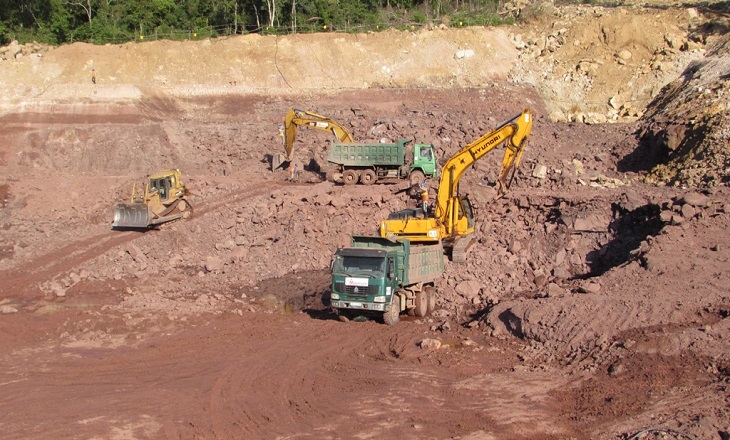

Tính đến hết tháng 10 năm 2014, Công ty đã huy động 05 máy đào, 03 máy ủi, 02 lu, 03 khoan thủy lực, khoan BMK và 12 khoan tay cùng 20 xe vận chuyển và hơn 60 CBCNV thi công liên tục tại công trường.
Cho dù mùa mưa năm nay đến sớm hơn mọi năm khoảng 2 tháng, nhưng với sự cố gắng và quyết tâm cao, CMVietnam vẫn đảm bảo thi công theo đúng tiến độ của chủ đầu tư và Công ty đã đề ra.
Tại thời điểm cuối tháng 10 năm 2014, CMVietnam đã thực hiện được khối lượng:
+Dọn dẹp mặng bằng thi công: 56.302 m2 (đạt 100% KL hợp đồng).
+Đào, bốc xúc đất: 115.200 m3 (riêng hạng mục Powerhouse đạt 100% tổng KL).
+Đào, bốc xúc đá: 31,400m3 (hạng mục Powerhouse đạt 30% tổng KL)
Giá trị sản lượng đã thực hiện được được là 25,2 tỷ đồng và 4,4 tỷ lợi nhuận trước thuế.
Kế hoạch năm 2014 của dự án thủy điện Xepian - Xenamnoy là: 45,3 tỷ đồng sản lượng và lợi nhuận trước thuế khoảng 7,6 tỷ đồng. Với tiến độ thi công như hiện nay dự án có thể hoàn toàn có thể đạt và vượt mức kế hoạch năm đã đề ra.
